Anbau Produktionshalle 3 - Polymertechnik Ortrand - Neubau Sprinkergebäude

Die PolymerTechnik Ortrand GmbH errichtet am Standort in Ortrand eine flächendeckende Sprinkleranlage

Projektdaten

Auftraggeber / Bauherr Polymertechnik Ortrand GmbH
Leistungszeit / Bauzeit 12/2019 – 09/2020 / 06/2020 – 03/2021
Leistung Anlagengruppen KG 300, 400, 500
Leistungsphasen LP1 - LP8
Auftragsvolumen 0,58 Mio. €
Projektbeschreibung

Die PolymerTechnik Ortrand GmbH errichtet am Standort in Ortrand eine flächendeckende Sprinkleranlage und weitere Löschanlagen. Für die zentrale Sprinklertechnik wird eine Sprinklerzentrale mit drei Unterzentralen erstellt.

Durch die Klett Ingenieur GmbH wurden in diesem Zusammenhang folgende Anlagen geplant und bauüberwacht, wie z.B.:

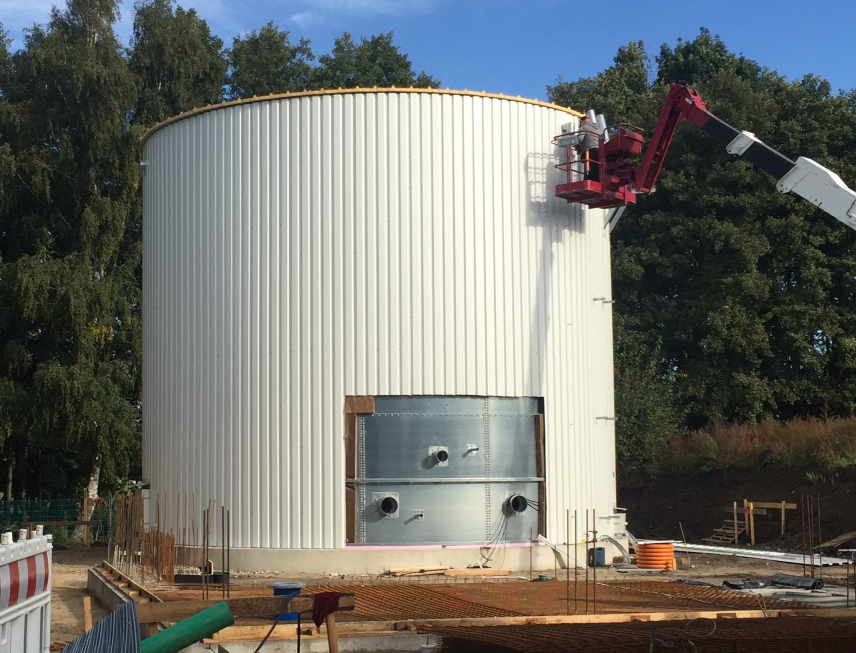

  • Tankfundament für einen 600 m³ Sprinklertank
  • Tief-, Hoch- und Ausbau als schlüsselfertige Leistung für die Gebäude Sprinklerzentrale und drei Unterzentralen
  • Sanitär- und Elektrotechnische Anlagen in der Sprinklerzentrale und den Unterzentralen

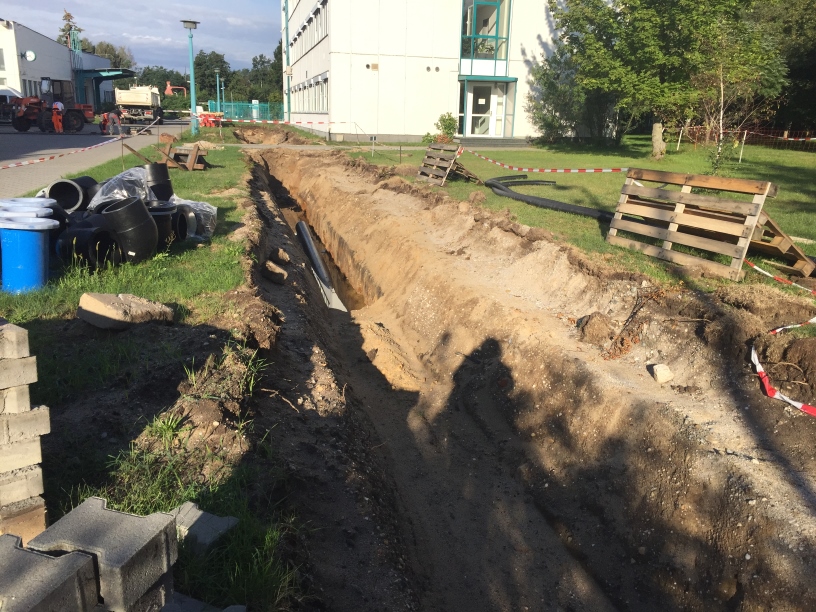

  • Erdtrassen mit Tiefbau und Medienverlegung für Stromversorgung, Elektro- Leerverrohrung, bauseitige Sprinklerrohre, und weitere Medien
  • Koordination der Bauabläufe, insbesondere mit den Sprinkleranlagen, Tankbau, Erdtrassen

Eine wesentliche Randbedingung der Maßnahme war die enge Terminkette zur Ausführung der Leistungen, da der Produktionsbetrieb der neuen Streichmaschine und die Funktion der thermischen Nachverbrennungsanlage an feste Terminvorgaben gebunden waren.


Wesentliche Parameter zum Bauvorhaben:

  • Planungszeitraum: 12/2019 – 09/2020
  • Bauzeit: 06/2020 – 03/2021 (geplant)
  • geplante Gewerke: KG 300, 400, 500
  • Bearbeitete HOAI-Phasen: LP 1 – 8
  • Honorarzone: II + III
  • BGF: 200 m² (Sprinklerzentrale / Unterzentralen)
  • HNF: 220 m² (Sprinklerzentrale / Unterzentralen)
  • BRI: 700 m³ (Sprinklerzentrale / Unterzentralen)
  • Kosten (brutto): KG 300: 370.000 € / KG 400: 50.000 € / KG 540: 160.000 €
