Anbau Produktionshalle 3 - Polymertechnik Ortrand

Die PolymerTechnik Ortrand GmbH erweiterte am Standort in Ortrand die Produktionsanlagen

Projektdaten

Auftraggeber / Bauherr Polymertechnik Ortrand GmbH
Architekt GOLDBECK Ost GmbH
Leistungszeit / Bauzeit 12/2018 – 07/2019 / 04/2019 – 07/2020
Leistung Anlagengruppen AG 1, 2, 3, 4, 5, 7, 8
Leistungsphasen LP1 - LP8
Auftragsvolumen 1,1 Mio. €
Projektbeschreibung

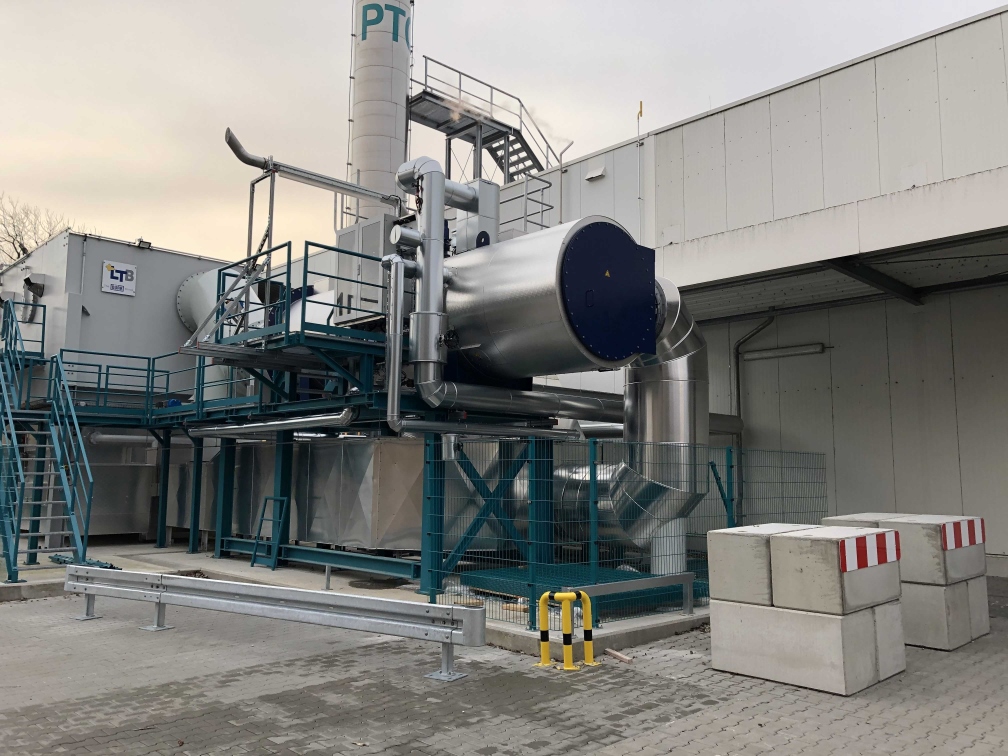

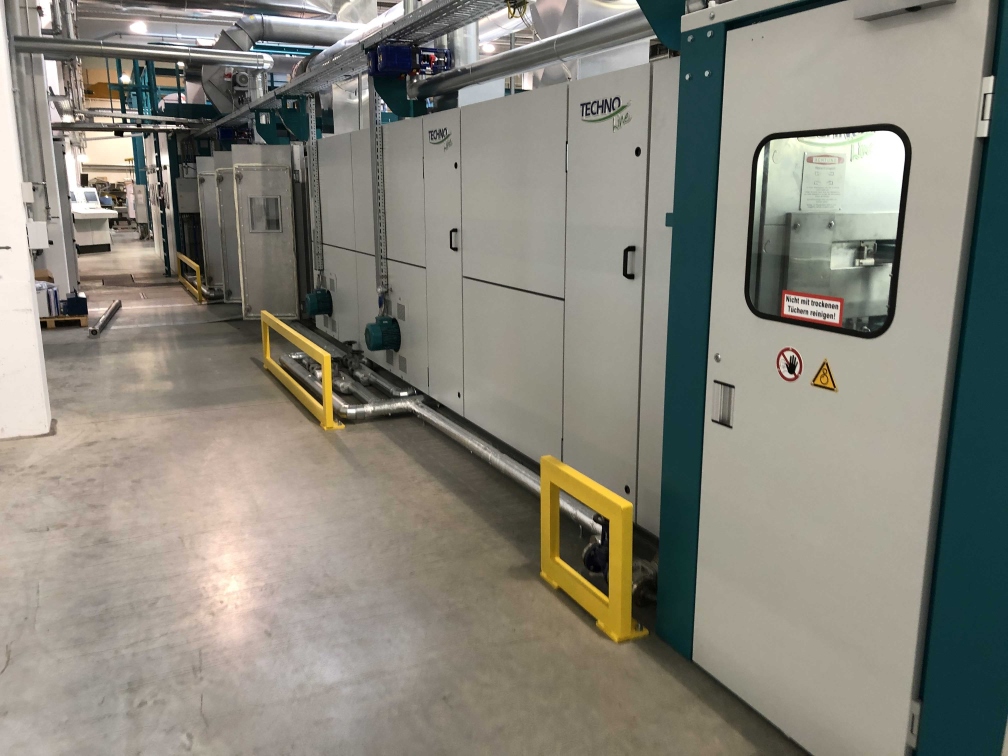

Die PolymerTechnik Ortrand GmbH erweiterte am Standort in Ortrand die Produktionsanlagen und errichtete einen Anbau an die bestehende Halle 3 sowie eine neue Streichmaschine zur Herstellung von Kunststoffverarbeitung und eine neue thermische Nachverbrennungsanlage auf dem vorhandenen Firmengelände.

Zur Ver- und Entsorgung der erweiterten Produktionsanlagen und des Hallenanbaus wurden durch die Klett Ingenieur GmbH sämtliche technische Anlagen geplant und bauüberwacht, wie z.B.:

  • Trink- und Schmutzwassersystem mit Notduschen, Ausgussbecken und Wasseraufbereitung
  • Heizungsanlagen mit Wärmeauskopplung aus einer Abwärmequelle (RNV), ca. 750 kW, Umluftheizung
  • Dampf- und Kondensatanlagen für einen neuen Dampferzeuger 6,6 t/h 13,5 bar(ü) mit Speisewasserentgaser, Kondensathebeanlage
  • Kühlwasseranlagen, Einbindung einer Kältemaschine ca. 320 kW in bestehende Kühlwassererzeugung
  • Errichtung eines neuen Trafogebäudes mit einem Trafo 800 kVA und NSHV für die Versorgung von neuen Verbrauchern und Vorhaltung für spätere Erweiterungen
  • Niederspannungsinstallationsanlagen, Beleuchtung, Unterverteiler, SiBe, Kabeltrassen
  • Blitzschutz- und Erdungsanlagen

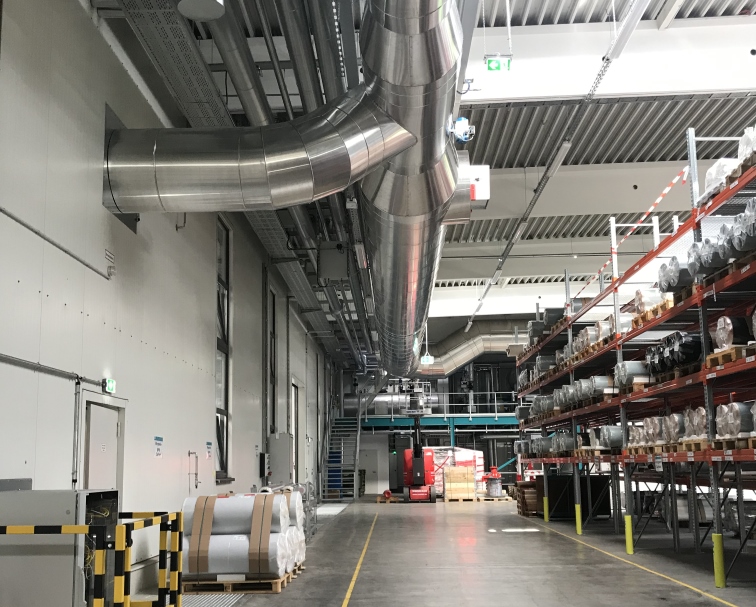

  • Prozessluftsystem (Beladungsluft) 57.000 Nm³/h
  • Drucklufterzeugung und Verteilung
  • Gebäudeautomation

Eine wesentliche Randbedingung der Maßnahme war die enge Terminkette zur Ausführung der Leistungen, da der Produktionsbetrieb der neuen Streichmaschine und die Funktion der thermischen Nachverbrennungsanlage an feste Terminvorgaben gebunden waren.



Wesentliche Parameter zum Bauvorhaben:



  • Planungszeitraum: 12/2018 – 07/2019
  • Bauzeit: 04/2019 – 07/2020
  • Fertigstellung: 12/2019, Reste nachlaufend
  • Übergabe des Objektes: Produktionsstart November 2019
  • geplante Gewerke: AG 1, 2, 3, 4, 5, 7, 8
  • Bearbeitete HOAI-Phasen: LP 1 – 8
  • Honorarzone: II + III
  • BGF Hallenanbau: 1.300 m²
  • HNF: 1.200 m²
  • BRI: 8.500 m³
  • Kosten KG 400/500 (brutto): 1,1 Mio. €


KG 410:

KG 430:

KG 450:

KG 480:

50.000

30.000

50.000

45.000





KG 420:

KG 440:

KG 470:

KG 540:

350.000

300.000

240.000

50.000
